Die Neue Altstadt Arbon entsteht ab 2027

Die Umsetzung der ersten Etappe der «VISION 2040» erfolgt sorgfältig geplant, etappiert und mit dem Ziel, die Auswirkungen auf Anwohnende, Gewerbe und Besucherinnen und Besucher so gering wie möglich zu halten.

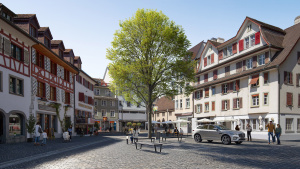

Visualisierung der neuen Altstadt Arbon
Der Marktplatz wird nach der Aufwertung fast nicht mehr zu erkennen sein.

Öffentliche Projektauflage

Nach dem deutlichen Ja der Arboner Stimmbevölkerung vom 8. März 2026 liegt das Bau- und Auflageprojekt für die Sanierung und gestalterische Aufwertung der Hauptstrasse sowie der Promenadenstrasse (West und Süd) vom 8. bis 27. Mai 2026 öffentlich auf.

Etappierung

Die Auftragsvergaben und Planungsarbeiten dauern bis Spätsommer 2027. Erste bauliche Arbeiten werden im Herbst 2027 unter Verkehr vorgenommen. Ab Februar 2028 wird die Hauptstrasse saniert (Totalsperrung), gefolgt von der Promenadenstrasse ab Februar 2029 (ebenfalls verkehrsfrei). 2030 finden unter Verkehr die Fertigstellungsarbeiten statt.

Beschleunigte Bauweise

Die Stadt Arbon setzt auf eine beschleunigte Bauweise, welche die Bauzeit von fünf auf zweieinhalb Jahre verkürzt. Gebaut wird jeweils von 7 bis 18 Uhr während sechs Tagen pro Woche, in mehreren Gruppen.

Verkehrsführung

Der Baubereich ist verkehrsfrei, für Fussgänger jedoch zugänglich. Die Anlieferung bei Gewerbebetrieben ist sichergestellt. Für vorübergehend nicht nutzbare Privatparkplätze stehen naheliegende Ersatzparkfelder zur Verfügung.

Materialisierung

Bei der Aufwertung der «Neuen Altstadt Arbon» legt die Stadt grossen Wert auf eine hochwertige, langlebige und ortsbildgerechte Materialisierung. Die verwendeten Materialien orientieren sich am historischen Charakter der Altstadt und unterstützen gleichzeitig eine zeitgemässe Nutzung des öffentlichen Raums.

Zum Einsatz kommen Natursteinpflästerung, Bollensteinpflästerung, eingefärbter Asphalt, offene Entwässerungsrinnen sowie verschiedene Bepflanzungen.
